Neubau Bauhof

Am südlichen Rand des Gewerbegebietes in Pirna-Copitz soll der neue Bauhof Pirnas errichtet werden. Dies wird nötig, da die Räumlichkeiten an der Dippoldiswalder Straße, wo sich der Bauhof der Stadt Pirna aktuell noch befindet, in die Jahre gekommen sind und den Anforderungen an einen kommunalen Bauhof nicht mehr gerecht werden können.

Projektübersicht

  • Standort: Lohmener Straße 15b, Pirna-Copitz
  • Vorherige Nutzung: Ehemaliges Sägewerk
  • Baugrundstück: ca. 6.000 m²

Finanzen

  • Projektkosten: ca. 6,2 Mio. EUR Eigenmittel der Stadt Pirna, keine Förderung möglich

Zeitplan

  • Baubeginn: Mai 2026
  • geplante Fertigstellung und Inbetriebnahme: Frühjahr 2027

Arbeiten zur Neuerrichtung des Bauhofes sind bereits im vollem Gange

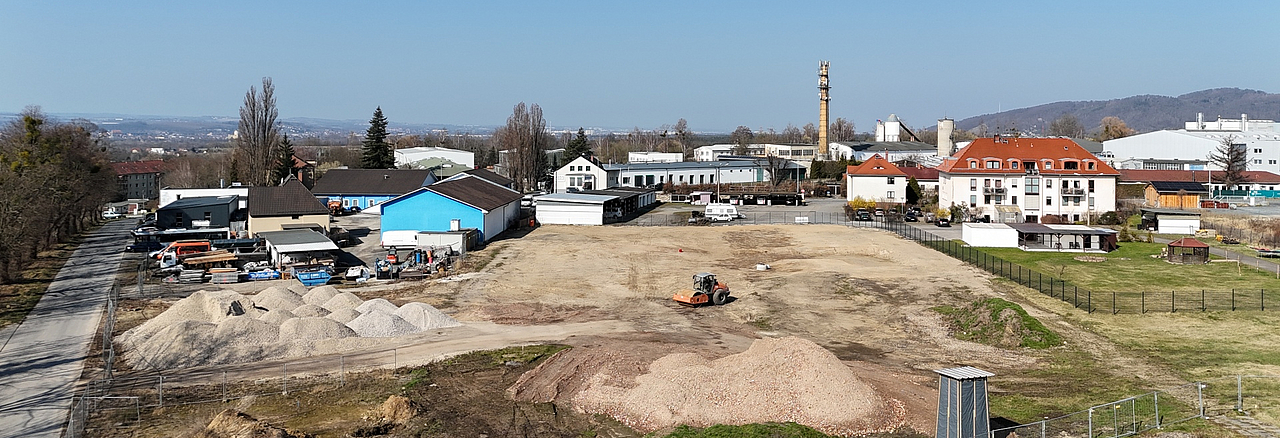

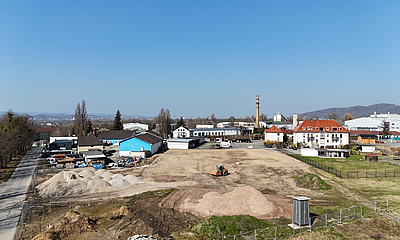

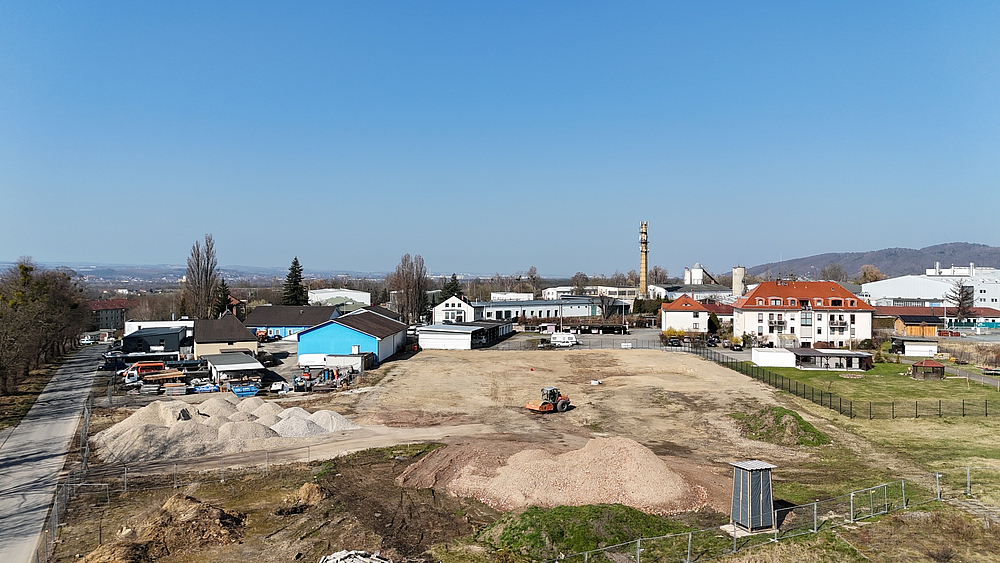

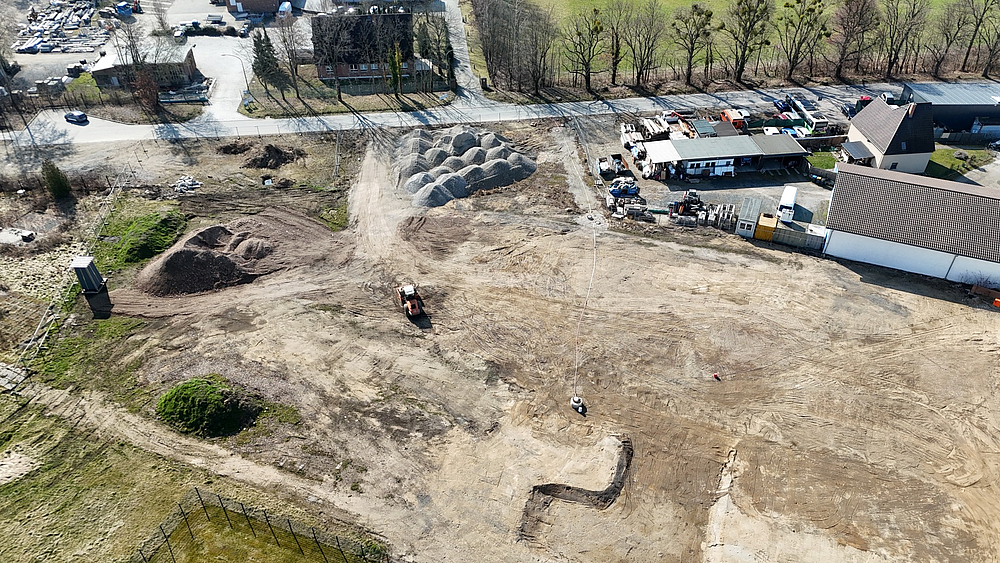

20. Mai 2026

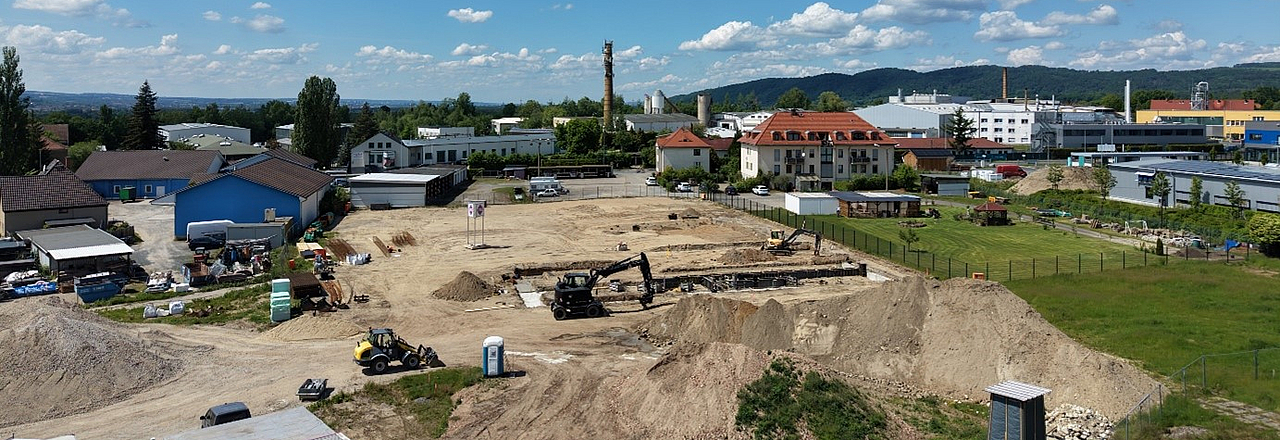

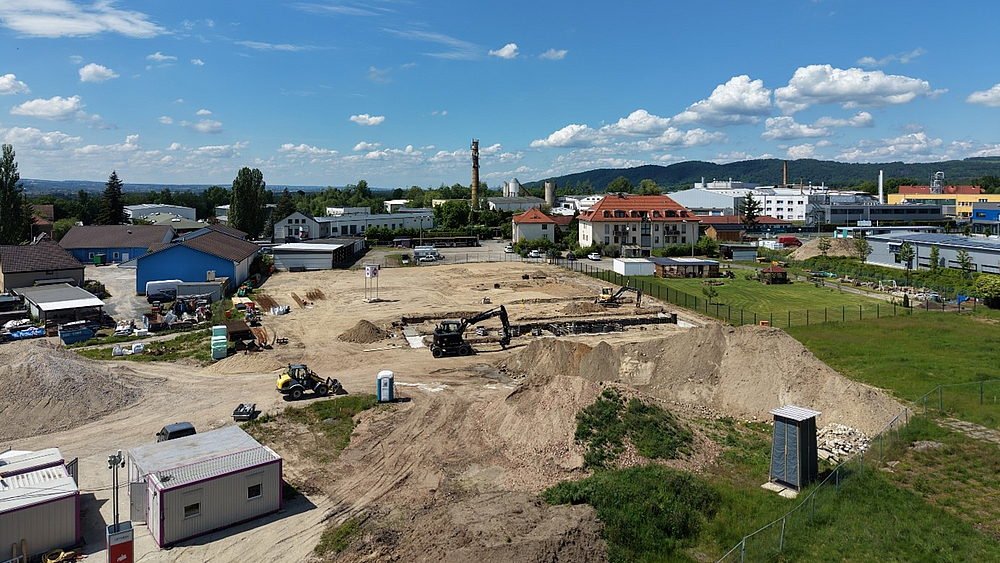

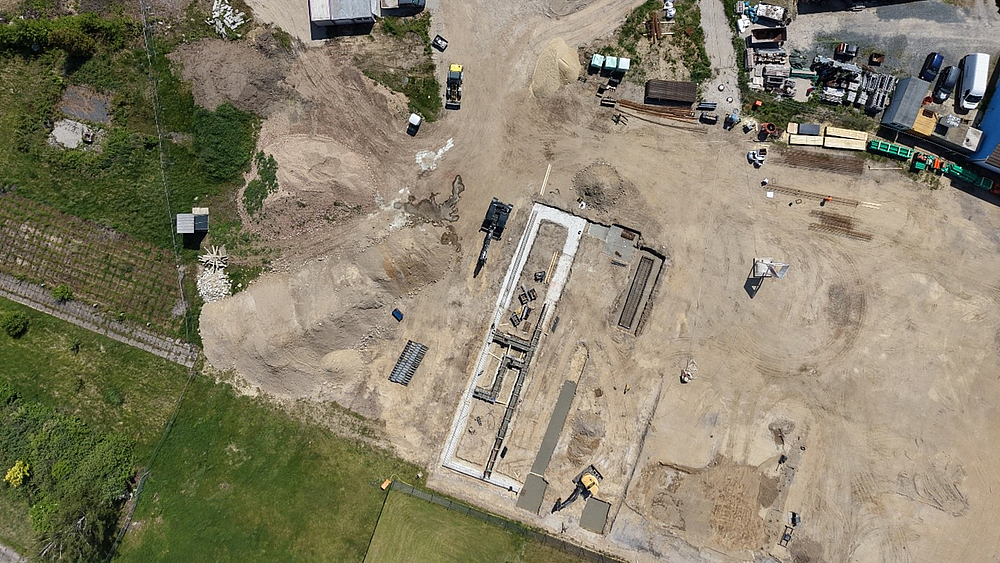

Zwei Wochen nach dem offiziellen Beginn der Bauarbeiten, welche medienwirksam mit dem Spatenstich eingeläutet worden sind, starteten die Bauarbeiten zur Errichtung des neuen Bauhofes an der Ladestraße in Pirna-Copitz. Im Luftbild sind bereits die Streifenfundamente zu erkennen, auf welchen sich später der Bürotrakt befinden soll. Zusätzlich ist auch schon begonnen worden, die Sole auzubetonieren, über welcher sich die Fahrzeughalle befinden wird.

Sachstand und Ausblick

Im November 2024 hat der Stadtrat beschlossen, einen neuen Bauhof zu errichten. Die vorangegangene Variantenuntersuchung hatte neben der Sanierung des Objektes am jetzigen Standort (Dippoldiswalder Straße) auch andere Optionen geprüft. Letztendlich hat man sich für den Standort an der Lohmener Straße entschieden, weil hier ein kurzfristig bebaubares, ca. 6.000 m² großes Grundstück in geeigneter Lage und außerhalb von Überschwemmungsgebieten zur Verfügung steht. Die für das Projekt erforderlichen Mittel werden in den Haushalten der Stadt Pirna bis 2027 bereitgestellt.

Das Grundstück hat die Stadt Pirna im Mai 2025 von der Stadtentwicklungsgesellschaft Pirna mbH (SEP) erworben. Die SEP hat das Grundstück bis Ende 2025 durch Abbruch und Erschließung für die geplante Bebauung vorbereitet.

Im Frühjahr 2025 startete die Planung zum Bauhof. Im Zeitraum von Juni 2025 bis Oktober 2025 wurde im Rahmen eines Bieterverfahrens ein Generalunternehmer für die Fortführung der Planung und die Bauausführung ausgewählt. Die Firma FUCHS BAU OST GmbH aus Hainichen wurde noch im Dezember mit dem Bau des Bauhofs beauftragt.

Der Bauantrag ging Anfang März ein. Mit den Bauarbeiten soll noch im Mai 2026 begonnen werden. Ziel ist es, den Bau in 2026 weitgehend fertigzustellen, damit nach dem Ende der Winterdienstsaison 26/27 der Umzug in die neuen Räumlichkeiten erfolgen kann.
